Con varias de las metas trazadas en el cronograma de trabajo ya completadas al cien por ciento, este lunes se constató que avanza a buen ritmo la sustitución del puente Guayacán, ubicado sobre la laguna La Reina, en el sector Carenero del municipio Brión.

Equipos de trabajo de los ministerios de Obras Públicas y de Transporte, Gobernación del estado Miranda y Alcaldía de Brión trabajan en conjunto para restituir esta infraestructura que conecta a Higuerote con Chirimena, la cual colapsó el pasado 23 de junio.

Así va la obra

  • Conformación de rampas para el acceso de maquinaria: 100 por ciento de avance.
  • Demolición del puente colapsado: 100 por ciento de avance.
    -Retiro de escombros: 60 por ciento de avance.

-Colocación de tubería de canal de circulación de oxígeno: 100 por ciento de avance.

  • Acondicionamiento del terraplén: 100 por ciento de avance.

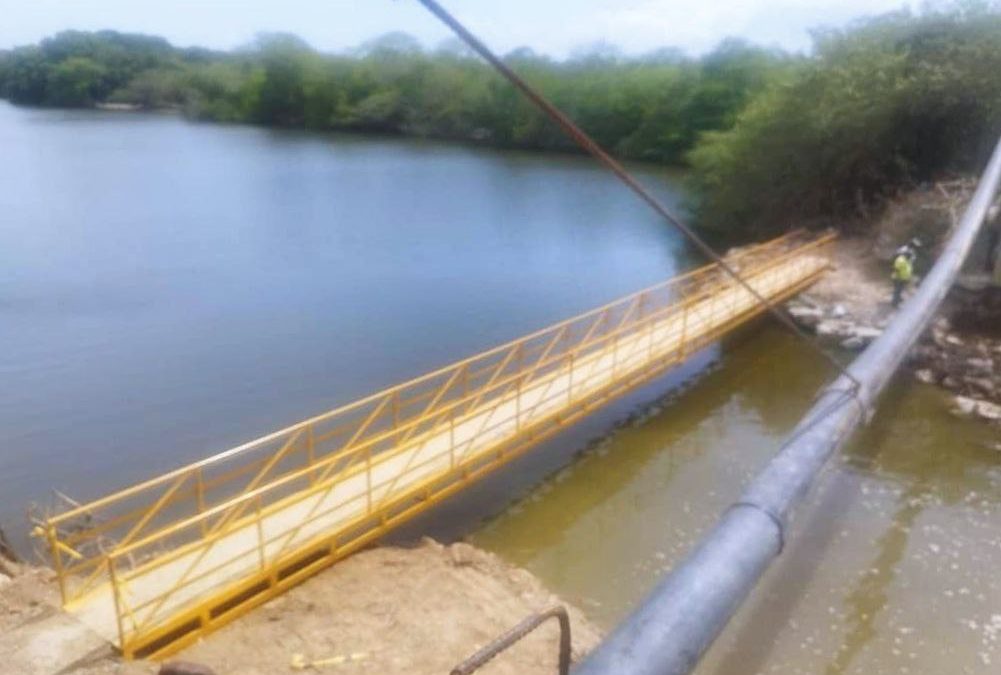

  • Instalación de pasarela peatonal: 100 por ciento de avance.
  • Excavación para vaciado de fundación de las zapatas (bases): 30 por ciento de avance.

Prensa Gobernación de Miranda
